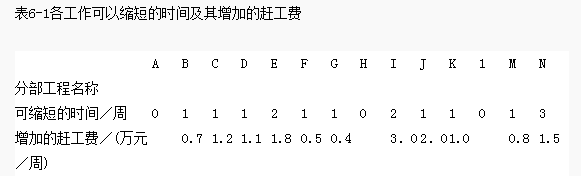

2 某市政工程,項目的合同工期為38周。經總監理工程師批準的施工總進度計劃如圖6-1所示(時間單位:周),各工作可以縮短的時間及增加的趕工費見表6-1,其中H、I分別為道路的路基、路面工程。
施工過程中,發生了以下事件。
事件1:開工1周后,建設單位要求將總工期縮短2周,故請監理單位幫助擬訂一個合理的趕工方案,以便與施工單位協商。
事件2:建設單位依據調整后的方案與施工單位協商,并按此方案簽訂了補充協議,施工單位修改了施工總進度計劃。在工作H、I施工前,建設單位通過設計單位將此400m的道路延長至600m。
事件3:工作H施工的第1周,監理人員檢查發現路基工程分層填土厚度超過規范規定,為保證工程質量,總監理工程師簽發了工程暫停令,停止了該部位工程施工。
事件4:施工中由于建設單位提供的施工條件發生變化,導致I、J、K、N四項工作分別拖延1周,為確保工程按期完成,須支付趕工費。如果該項目投入使用,則每周凈收益5.6萬元。
【問題】
1.針對事件1,如何調整計劃才能既實現建設單位的要求又能使支付施工單位的趕工費用最少,說明步驟和理由。
2.事件2中,道路延長后工作H、1的持續時間各為多少周(設工程量按單位時間均值增加)?對修改后的施工總進度計劃的工期是否有影響?為什么?
3.事件3中,總監理工程師的做法是否正確?說明理由?偙O(jiān)理工程師在什么情況下可以簽發工程暫停令?
4.針對事件4,從建設單位角度出發,是讓施工單位趕工合理,還是延期完工合理?為什么?
參考解析:

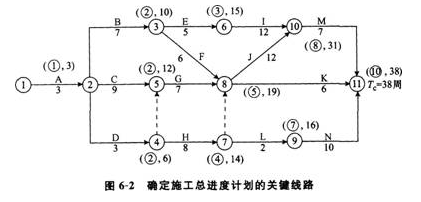

1.如圖6-2所示,關鍵工作為A、C、G、J、M,應選擇關鍵工作作為壓縮對象;又因為壓縮G、M增加的趕工費用分別為最低、次低,并且均可壓縮一周,壓縮之后仍為關鍵工作,因此應分別將工作G和M各壓縮1周,增加的趕工費為0.4+0.8=1.2(萬元)。(3分)
既能實現建設單位的要求又能使支付施工單位的趕工費用最少的工期優化的步驟為:
(1)確定網絡計劃的計算工期和關鍵線路;(1分)
(2)按要求工期計算應縮短的時間;(1分)
(3)選擇應縮短持續時間的關鍵工作(從需增加的費用最少的關鍵工作開始);(1分)
(4)將所選定的關鍵工作的持續時間壓縮至最短,并重新確定計算工期和關鍵線路。(1分)
2.工作H從8周延長到12周(8×600/400),工作I從2周延長到3周(2×600/400)。
工作的延長沒有超過總時差,對修改后的施工總進度計劃的工期不會產生影響。(3分)
3.總監理工程師的做法是正確的。
理由:為了保證工程質量,總監理工程師可以進行停工處理。(2分)
總監理工程師在下列情況下可以簽發工程暫停令:
(1)建設單位要求暫停施工,且工程需要暫停施工;(1分)
(2)為了保證工程質量而需要作出停工處理;(1分)
(3)施工出現了安全隱患,總監理工程師認為有必要停工以消除隱患;(1分)
(4)發生了必須暫時停止施工的緊急事件;(1分)
(5)承包單位未經許可擅自施工,或拒絕項目監理單位管理。(1分)
4.從建設單位角度出發,讓施工單位趕工合理。(1分)
理由:此時只需壓縮工作J的持續時間,即可壓縮工期;而壓縮工作J的費率為2萬元/周,小于項目投入使用后的凈收益5.6萬元/周。(2分)
