5.
施工過程中發生如下事件:
事件1:工程進行中,建設單位要求施工單位對某一構件作破壞性試驗,以驗證設計參數的正確性。該試驗需修建兩間臨時試驗用房,施工單位提出建設單位應該支付該項試驗費用和試驗用房修建費用。建設單位認為,該試驗費屬建筑安裝工程檢驗試驗費,試驗用房修建費屬建筑安裝工程措施費中的臨時設施費,該兩項費用已包含在施工合同價中。
事件2:建設單位提供的建筑材料經施工單位清點入庫后,在專業監理工程師的見證下進行了檢驗,檢驗結果合格。其后,施工單位提出,建設單位應支付建筑材料的保管費和檢驗費;由于建筑材料需要進行二次搬運,建設單位還應支付該批材料的二次搬運費。
事件3:①由于建設單位要求對B工作的施工圖紙進行修改,致使B工作停工3天(每停一天影響30工日,10臺班);②由于機械租賃單位調度的原因,施工機械未能按時進場,使C工作的施工暫停5天(每停一天影響40工日,10臺班);③由于建設單位負責供應的材料未能按計劃到場,E工作停工6天(每停一天影響20工日,5臺班)。施工單位就上述三種情況按正常的程序向項目監理機構提出了延長工期和補償停工損失的要求。
事件4:在工程竣工驗收時,為了鑒定某個關鍵構件的質量,總監理工程師建議采用試驗方法進行檢驗,施工單位要求建設單位承擔該項試驗的費用。
該工程的實際工期為l22天。
問題:
1.事件1中建設單位的說法是否正確?為什么?
2.逐項回答事件2中施工單位的要求是否合理,說明理由。
3.逐項說明事件3中項目監理機構是否應批準施工單位提出的索賠,說明理由并給出審批結果(寫出計算過程)。
4.事件4中試驗檢驗費用應由誰承擔?

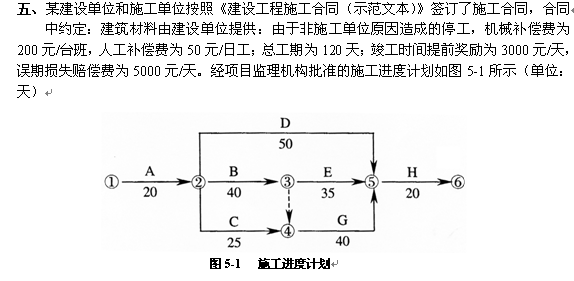

5.分析施工單位應該獲得工期提前獎勵,還是應該支付誤期損失賠償費。金額是多少?
標準答案:1.不正確(0.5分)。
理由:依據《建筑安裝工程費用項目組成》的規定,(1)建筑安裝工程費(或檢驗試驗費)中不包括構件破壞性試驗費(0.5分);(2)建筑安裝工程中的臨時設施費不包括試驗用房修建費用(0.5分)。
2.(1)要求建設單位支付保管費合理(0.5分)。
理由:依據《建設工程施工合同(示范文本)》的規定(0.5分),建設單位提供的材料,施工單位負責保管,建設單位支付相應的保管費用(0.5分)。
(2)要求建設單位支付檢驗費合理(0.5分)。
理由:依據《建設工程施工合同(示范文本)》的規定(0.5分),建設單位提供的材料,由施工單位負責檢驗,建設單位承擔檢驗費用(0.5分)。
(3)要求建設單位支付二次搬運費不合理(0.5分)。
理由:二次搬運費已包含在措施費(或直接費)中(1分)。
3.(1)B工作停工3天:應批準工期延長3天(0.5分),因?qū)俳ㄔO(shè)單位原因(或因?qū)俜鞘┕挝辉?(0.5分),且工作處于關鍵線路上(0.5分);費用可以索賠(0.5分),應補償停工損失=3天×30工日×50元/工日+3天×10臺班×200元/臺班=10500元(0.5分)。
相關推薦:2009年監理工程師考試《案例分析》預測題(4)北京 | 天津 | 上海 | 江蘇 | 山東 |
安徽 | 浙江 | 江西 | 福建 | 深圳 |
廣東 | 河北 | 湖南 | 廣西 | 河南 |
海南 | 湖北 | 四川 | 重慶 | 云南 |
貴州 | 西藏 | 新疆 | 陜西 | 山西 |
寧夏 | 甘肅 | 青海 | 遼寧 | 吉林 |
黑龍江 | 內蒙古 |
